做任何工程都是有成本的,一项工程小的几百万,大的上千万,甚至上亿,所以在做工程的时候,对成本的管控有着至关重要的左右。所以对工程做计量成本分析报告是很有必要的。今天小编辑搜集整理了1篇关于项目工程计量成本分析报告,供大家参考。
为了有效控制施工成本,找出施工中存在的问题,公司要求和项目成本管理的需要,本报告有五项议程:一是学习公司2012年《关于项目管控情况的通报》,;二是各部门汇报20**年12月份施工生产中的成本管理情况;三是成本核算负责人就上月成本分析存在的问题解决成果进行汇报;四是成本核算小组成员对成本管理提出建议及措施;五是项目经理胡开保对成本管理中存在的问题进行了总结;六是分析总结本月成本管控过程中存在的问题,提出整改措施,并制定下月在成本管理中的应对措施。以下是项目工程计量成本报告分析:
一、各部门就成本管理情况进行汇报
(一)工程形象进度情况
截止12月20日完成形象进度情况:
1、XXX隧道进口左洞上半断面开挖累计折合60.4米(ZK138+955.4),本月完成30.4米,下半断面开挖累计折合41.9米(ZK138+936.9),本月完成19.8米,累计折合全断面开挖53米,本月完成27米,仰拱填累计完成22.5米(ZK138+924),本月完成22.5米,并准备二衬施工。
2、XXX隧道进口右洞上半断面开挖累计折合51米(YK139+001),本月完成27.7米,下半断面开挖累计折合30米(YK138+980),本月完成12米,累计折合全断面开挖42米,本月开挖折合完成21.36米,仰拱填累计完成18米(YK138+966),本月完成18米,并准备二衬施工。
(二)施工产值利润情况
本月完成产值660万元,开累完成产值2186万元(按业主合同计算),完成本年度产值的67.7%,开累发生成本费用共计2642万元,其中:临时设施995万元,直接成本1176万元、间接费用389万元、税金72万元、管理费用5万元。项目总体利润-456万元, 本月亏损113万元。亏损原因:临时用地合同规定不计量支付,实际发生132万元;临时用电发生费用较大,合同80万元实际发生297万元;由于工程进度缓慢,完成产值低,而项目总体开支不减,初期阶段性亏损较大。
(三)对上、对下计量情况
1.本月对上计价705万元,开累计价705万元(计量项目为业主通知可以计量的临时道路、临时供电、电信设施、供水排污、驻地建设、工地实验室、医疗卫生设施、拌合场、钢筋加工厂、材料存放厂,隧道主体工程暂未计量)。
本月应计未计价1481万元,开累应计未计价1481万元(未计价主要项目为100章总则332万元,500章隧道工程1149万元)。
2.本月对下计价: 劳务费322.5万元,甲供材料费465.84万元;对下开累计价: 劳务费674.87万元, 供材料费753.1万元,对下应计未计价3.5万元。
(四)合同、劳务管理情况
应签劳务合同7份、专业公司承包合同书2份,实签劳务合同7份、专业公司承包合同书2份。累计使用劳务队7个,临建二队(吴宗满)已结算退场,目前在用劳务队6个。本项目目前劳务队伍已上足,上场人员基本满足施工需求,截止本月末本项目进场的6个劳务队未出现异常情况,施工正常。由于本月需要完善一些安全生产措施设施(消防池、洞口安全值班室等,临时使用当地村民,发生劳务费用0.8万元)。
(五)物资管理情况
1.物资采购:
本月共购进材料金额为6218379.18元,其中购进钢材436.134吨,金额1801054.55元;河砂1185.2立方,金额177780元;碎石3116.1立方,金额314740元;柴油37165.49升,金额291005.79元;水泥1325.67吨,金额510382.95元;原煤182.51吨,金额122281.7元;火工品95450.4元;低值易耗品69376元;机械配件97924.4元,汽油12660.91元;附属油27783元;其他材料779002.94元。
2.材料考核:
(1)钢材消耗及考核:本月购进钢材436.134吨,上月库存385.893吨,本月库存456.933吨,实耗343.497吨,应耗356.959吨,节约13.462吨。
⑵ 水泥:本月购料1325.67吨,上月库存205.0吨,本月库存512.09吨,实耗1018.67吨,应耗1035.69吨,节约17.02吨,节超在合理范围之内。
⑶中粗砂:本月购料1111.5方,上月库存1196.0方,本月库存1143.0方,实耗1163.866方,应耗1201.74方,节约37.874方,节超在合理范围之内。
⑷碎石:本月购料3099.2方,上月库存3361.0方,本月库存4870.95方,实耗1589.25方,应耗1582.15方,超耗7.1方,节超在合理范围之内。
⑸火工品:本月购进岩石炸药5160kg,秒电雷管100发,电雷管200发,导爆管4900发;本月库存岩石炸药1656kg,秒电雷管35发,电雷管119发,导爆管1799发;实耗岩石炸药1656kg,秒电雷管35发,电雷管119发,导爆管1799发,消耗正常。
⑹速凝剂:本月购进28吨,上月库存42吨,本月库存6.85吨,实耗63.15吨,应耗18.93吨,超耗44.22吨。
⑺混凝土:本月共生产砼2556.65方,其中C15仰拱砼384.3方,C25仰拱砼299.3方,C20喷射砼1641.45方;临建用C20砼141方,弃碴场C25砼48.6方,拌合站场地硬化C15砼42方。
3、机械设备使用情况分析
(1)投入机械设备:

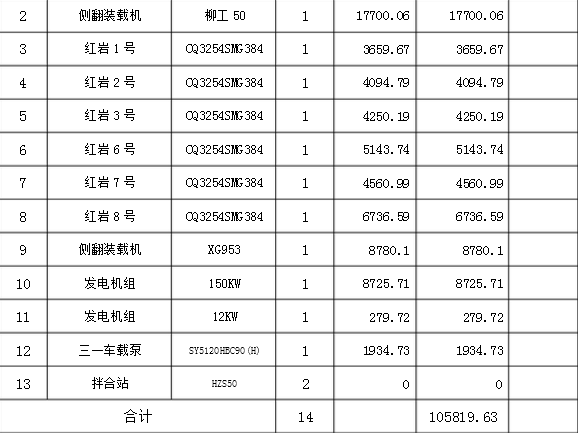

A、自有机械设备
B、外租机械设备
本月租赁设备共16台。

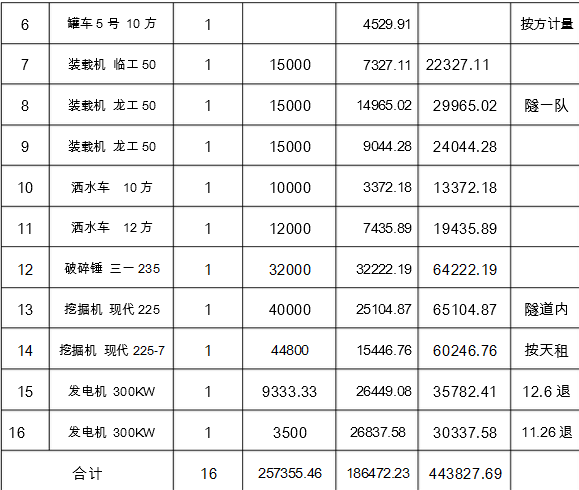

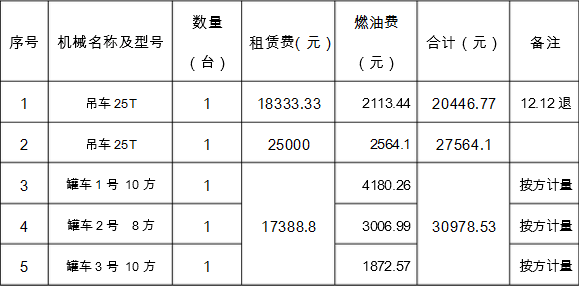

发生费用:本月发生机械设备租赁费257355.46元,其中2台汽车起重机租赁费43333.33元, 4台砼运输车租赁费17388.8元(运输砼915.2方),3台装载机机租赁费45,000.00元,3台挖机租赁费116800.00元,2台300KW发电机租赁费12833.33元。燃油费共计186472.23元,共计443827.69元。
(2)采取的措施或建议
1)、及时退租使用率低的设备:11月6日、12月6日分别退租两台300KW发电机,12月12日退租一台25T吊车;
2)、按工作量租用设备:4台砼运输车按运输方量计量;
3)、根据施工进展,计划下月退租外租设备:一台旧洒水车、两台挖机、两台装载机。
(六)、财务管理情况
1.项目资金状况
货币资金收入本年累计2333万元,其中:业主累计拨款拨付50%开工预付款1783万元,外借款260万元,公司借款170万元,收取履约保证金220万元;货币支出累计2252万元,其中:物资配件商品采购537万元,外部劳务费285万元,职工工资17万元,租赁费48万元,五险二金56万元,购设备款190万元,临时设施612万元,项目管理费357万元,还款150万元。
2.安全文明施工费
按合同安全文明施工措施费372万元,实际发生安全费用88万元,主要是安全施工防护用品、标识标牌款、安全消防器材、安全人员培训费等。
3.专业公司盈亏分析
隧道一公司:本年计价39万元,本年发生成本110.7万,其中:人工费26万元,,燃料及动力费69万元,折旧及修理费3.4万元,其他直接费8.3万元,间接成本4万元。本月亏损71.7万元;
隧道四公司:本年计价42万元,本年发生成本91.5万,其中:人工费15万元,燃料及动力费64.4万元,折旧及修理费1.7万元,其他直接费7.6万元,间接成本2.8万元。本月亏损49.5万元;
二、存在的问题及解决效
(一)、临建工程不达标
临建工程不能彻底收尾,文明工地建设(标准化工地建设)不达标,主要原因是前期规划不够周密、完善;业主批复驻地建设方案中有的没有实施,对标准化工地建设重视不够,各种图表、标识标牌做得不规范且数量不够(如未达到八牌两图的标准)。
解决效果:根据临建工程项目按类别责任到人,制定了完成时间表和奖罚措施,于2012年12月19日通过了业主的验收考核。
(二)、100章设施无法对上计量
主要原因是项目部人员更换频繁,导致业主不满意。
解决效果:项目在公司相关部门的帮助下,加大了相关工作力度,于2012年12月6日得到业主同意更换的批复,并于2012年12月19日通过了业主的验收考核,目前临建程计量已报到总监办。
(三)、隧道施工进度缓慢
上月主要原因是:大电未通,采用自发电电力跟不上;受炸药因素制约,采用挖掘机带破碎锤开挖;施工工艺采用双侧壁导坑开挖,一个断面分七个导坑开挖,施工工序多,作业面小。
解决效果:经过协调大电已11月23日晚接通,民爆公司已进驻工。
三、本次项目工程计量成本分析总结
1、针对材料超耗:
(1)、首先物资部在制定月计划时就要做到精打细算、不夸大数据、严格按照设计数量购进原材料。
(2)、原材料进场后要做好存储工作,杜绝因存储不利而出现原材料损耗现象。
(3)、规范发料流程,施工队领料必须经由现场技术员确认后,现场发料员才能给予发料。
(4)、发料时严格做到限额发料,及时回收现场剩余材料,扩大周转次数。
(5)、现场技术人员要加强责任心,避免出现超挖欠挖现象,提高工人施工工艺,控制喷射混凝土回弹量。
2、针对设备使用率不高:
(1)、提高操作手的技能,充分发挥机械设备的功效,使设备免受不应有的损坏,减少机械设备的无效运转。
(2)、对使用率较低以及经常出现故障的机械设备进行退租,降低项目成本。
(3)、完善设备管理约束和奖励制度,提高设备使用率(4)、科学合理的配置机械设备,做到不闲置、不重复。
(5)、对项目所有机械设备实行统一管理,防止偷油漏油、接私活等违纪现象的发生。
建立完善的成本控制体系和严密的成本控制程序,是项目实现增效节本的有效途径。努力实现项目成本的事前预算,力争做好项目成本的事中管控,确保达到项目的成本管控目的。在铜黄线上创先争优,为打造精品工程而不懈努力。
